软件
软件
文章
热门搜索:直播 浏览器 potato 360 闪电 浏览器 360 2019
所在位置: 首页>办公软件-->文档编辑--> Project Analyzer 项目分析软件下载 v2019.3.30免费版

Steelray Project Analyzer 下载

Steelray Project Analyzer 下载
  • 软件类别:文档编辑
  • 运行环境:Win/7/8/10
  • 软件语言:简体中文
  • 软件厂商:12
  • 软件大小:286.6M
  • 标签:
  • 更新时间:2019-07-26 07:31:04
  • 安全检测:
4分
  • 软件介绍
  • 软件截图
  • 猜你喜欢
  • 同类推荐
  • 相关文章

SteelrayProjectAnalyzer项目分析软件是一款专业的项目分析工具。它可以快速评估项目的进度和质量,利用三色记分卡的形式使用户对检查结果一目了然。同时软件还有DCMA指标、调度百科全书等辅助功能,实现用户对项目最优化管理。使用SteelrayProjectAnalyzer您可以在几分钟内评估项目进度的质量和性能,根据项目管理最佳实践,内部定义的最佳实践和政府最佳实践来分析计划。是您办公的不二选择。

Steelray Project Analyzer(项目分析软件)

主要功能

  1.简单的记分卡

  我们的创新记分卡使用易于阅读的绿色,黄色和红色指示器,一目了然地向您显示每张检查的结果。我们的创新成绩条在紧凑的空间中为您提供大量信息。每个比例都是完全可定制的。

  2.报告库

  Analyzer预先配置了分析日程安排质量所需的所有报告。除了我们的创新记分卡,Analyzer还包括计划验证报告,政府标准检查,比较报告,计划绩效报告以及您可以从头开始定制和构建的报告。

  3.DCMA指标

  国防合同管理机构EVAS指标和14点评估是一系列检查,有助于确保您的计划具有值得信赖的关键路径。Steelray Project Analyzer以易于理解的格式说明结果。

  4.调度百科全书

  Steelray项目分析器包括The Coach,这是一个内置的百科全书,可以深入研究您的结果,并用简单的术语解释结果。对于一些用户,The Coach教他们计划质量的基础知识。对于其他人来说,它可以作为快速参考。

  5.跳到计划表

  当Analyzer对任务进行标记时,只需单击超链接即可在本机调度应用程序中过滤这些任务(例如Microsoft Project,Primavera P6)。Steelray Project Analyzer提供了一个平稳的工作流程来修复计划质量问题。

  6.OFFICE集成

  使用Project Analyzer在Microsoft Office中生成报告是轻而易举的。Analyzer包含直接创建Microsoft Excel,Word和Powerpoint文件的报告。可以轻松地将任何报告的输出复制到现有或新的Office文件中。

软件特色

  实际启动前的实际完成

  实际完成日期永远不应该在实际开始日期之前。

  计算是在实际开始日期之前具有实际完成日期的任务,作为工作任务的百分比。

  未来的实际开始/结束日期

  实际日期必须反映任务开始和/或完成的时间。 它们不应该是自动生成的,将来也不应该存在。 实际完成日期不能早于任务的实际开始日期。

  具有开始/结束日期的任务日期作为工作任务的百分比

  基线垂直计划集成错误

  查看每个摘要任务,并确保下一级任务全部汇总。 该计算将摘要任务的基线开始和结束日期与较低级别详细信息任务的基线开始和结束日期进行比较。

  项目有状态日期

  如果没有状态日期,则不知道文件中的状态信息是否是最新的。

  缺少WBS的任务

  所有任务都应分配工作分解结构(WBS)标识符。 WBS是成本计划集成的关键。 缺少的WBS标识符表示正在完成的工作的外观不在程序的预算或范围内。

  计算是WBS缺失占所有任务的百分比的任务。

  没有分配资源的任务

  资源加载的项目计划应该具有分配给所有离散任务的资源,并且不应将资源分配给摘要任务。 资源规划要求所有离散任务都是资源加载的,以便分析和识别资源约束或过载资源。

  计算是没有分配资源的任务,占未完成任务的百分比。

  任务缺少基线日期

  任务和里程碑的基准日期应在项目早期的项目进度表中确定。 对于涉及客户的大型项目,合同可能要求在开始日期之后和正式审核之前的60至90天内完成。

  计算是指基线完成率不完整的任务和里程碑的百分比。

  悬空活动

  发现缺少指向其起点或终点的链接的任务。 这些任务可以改变持续时间,而不会对计划产生可检测的影响。

  前置任务的摘要任务

  摘要任务不应该有前任或后继者。 当汇总任务和详细任务链接时,许多调度软件应用程序难以计算日期和关键路径。

  持续时间<5d的任务

  任务持续时间通常应为5至20个工作日。

  太多细节可能使计划不可读,不可维护,并最终无法用作管理工具。 太少的细节可以使日程安排比门面装饰更多。 必须有足够的细节来清楚地识别所有关键的可交付成果,并且必须包含足够的信息以了解项目在任何给定时间点处于什么状态。

  业界一致认为,近期任务的长度应为一周到一个月。 如果不到一周,您将花费更多时间来维护和更新计划,而不是实际的。 超过一个月时,您将无法准确估计进度和预测完成日期。

  计算是持续时间少于5天的任务,占工作任务的百分比。

安装方法

  1、打开spa-2019.3.30-setup.exe软件直接启动安装,点击下一步

  2、软件的安装协议内容在这里显示,阅读以后点击接受

  3、软件默认安装在C:Program Files (x86)Steelray SoftwareSteelray Project Analyzer

  4、提示准备安装的界面,点击install开始安装

  5、显示安装进度条,等待软件安装结束吧

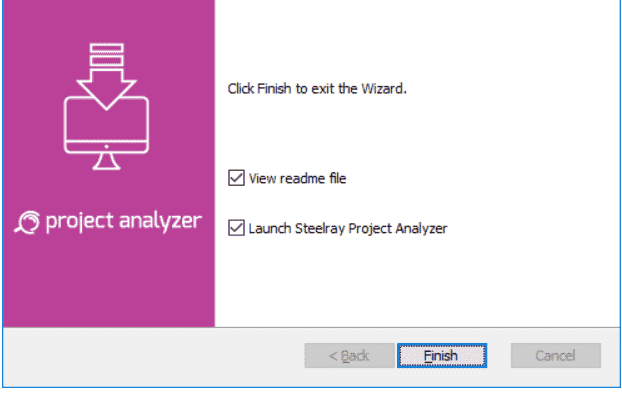

  6、Steelray Project Analyzer已经安装完毕,点击finish

更新日志

  1.错误修复:修复了在某些条件下未正确处理非活动任务的问题。

  2.改进:企业分组矩阵报告的众多美学改进。

同类推荐

推荐文章

快影如何剪辑视频?-快影剪辑视教程攻略

快影如何剪辑视频?-快影剪辑视教程攻略

小伙伴们知道快影如何剪辑视频吗?今天小编就来讲解快影剪辑视频的教程攻略,感兴趣的快跟小编一起来看看吧,希望能够帮助到大家呢。...

剪映如何查看我的纪念日?剪映查看我的纪念日教程

剪映如何查看我的纪念日?剪映查看我的纪念日教程

剪映app主要为用户提供视频剪辑功能,无论你有何种视频剪辑需求,剪映APP统统满足你,在这里大家想要查看纪念日大家知道怎么查看吗?一起来看看...

推荐下载

下载排行

猜你喜欢
